Herinrichting Valkseweg
Categorieën
- De Valkseweg in Barneveld krijgt in 2026 een nieuwe inrichting als 30 kilometer per uur weg.
- De plannen voor de weg worden stap voor stap gemaakt. Dit gebeurt in overleg met bewoners en andere betrokkenen.
- Het riool wordt vervangen.
- We koppelen het regenwater af van het vuilwaterriool.
- We voeren groot onderhoud uit op bedrijventerrein De Valk.
Werkzaamheden
Het project is opgedeeld in twee fasen:
- Fase 1: Valkseweg (deel tussen de van Zuylen van Nieveltlaan en de ovatonde Hessenweg inclusief het aanleggen van het nieuwe riool in de Marconistraat en Voltastraat).
- Fase 2: Bedrijventerrein De Valk.
Valkseweg
- Herinrichting van de weg.
- Regenwater afkoppelen van woningen.
- Vervangen van de bestaande riolering.
- Aanleg hemelwaterriool. Dit riool voert het hemelwater af naar het oppervlaktewater buiten de wijk.
- Waar mogelijk met behoud van groen en met aanplant bomen en extra groen.
Bedrijventerrein De Valk
- Opknappen van de straten en trottoirs.
- Waar mogelijk met behoud van groen en met aanplant bomen en extra groen.

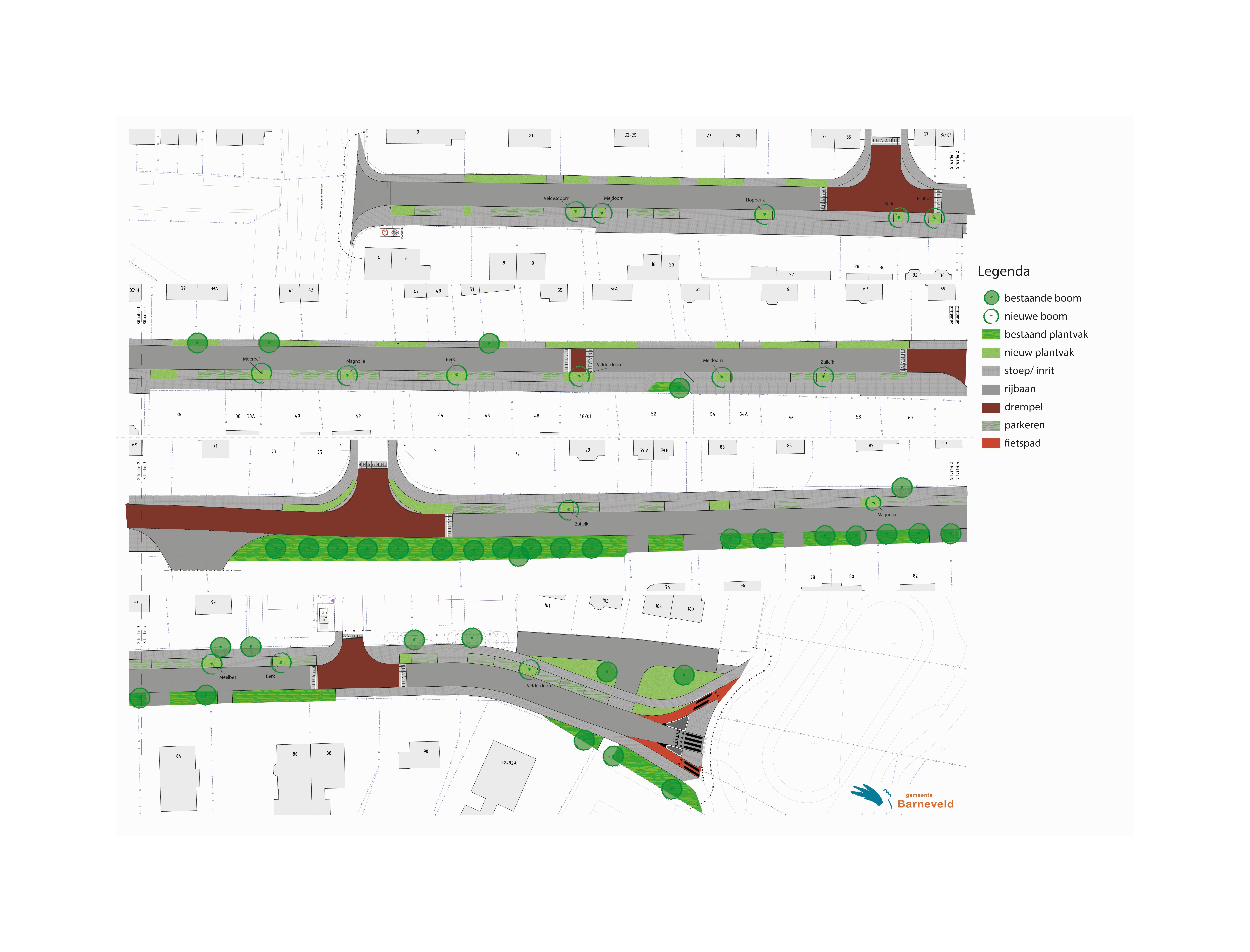

Voorlopig ontwerp
Op 17 september 2025 hebben we een rondgang gehad in de straat. Van inwoners en ondernemers aan de Valkseweg hebben we knelpunten en aanbevelingen gehoord. We gaan nu een voorlopig ontwerp maken voor de nieuwe inrichting. Als het voorlopig ontwerp klaar is, presenteren we het tijdens een inloopbijeenkomst. Aanwonenden ontvangen hiervoor een uitnodiging.
Planning
- September 2025
-
Rondgang Valkseweg
- Maart 2026
-
Informatiebijeenkomst met presentatie van het voorlopig ontwerp. Bewoners en belanghebbenden kunnen reageren op het ontwerp.
- April-mei 2026
-
Definitief ontwerp wordt aangeboden aan de gemeenteraad. De gemeenteraad neemt een beslissing over het budget voor de uitvoering van de werkzaamheden.
- Mei 2026
-
Zoeken van aannemer fase 1.
- Augustus 2026
-
Start werkzaamheden fase 1.
- September 2026
-
Informatiebijeenkomst met presentatie van het voorlopig ontwerp van bedrijventerrein de Valk. Bedrijven, bewoners en belanghebbenden kunnen reageren op het ontwerp.
- November-december 2026
-
Definitief ontwerp bedrijventerrein de Valk wordt aangeboden aan de gemeenteraad. De gemeenteraad neemt een beslissing over het budget voor de uitvoering van de werkzaamheden.
- December 2026
-
Zoeken van aannemer fase 2.
- Januari 2027
-
Einde werkzaamheden fase 1.
- Maart 2027
-
Start werkzaamheden fase 2.
- Najaar 2027
-
Aanplant groen fase 2.
