Herinrichting Postweg De Glind

Categorieën

  • Wegen
  • De Glind
  • De Postweg in De Glind wordt in 2026 opnieuw ingericht.
  • Het gaat om het gedeelte van de Postweg ter hoogte van de Ringlaan.
  • De nieuwe inrichting maakt de weg veiliger voor verkeer.
  • De werkzaamheden beginnen op maandag 7 september.

  • Verwijderen en aanleggen van nieuwe drempels.
  • Aanleggen van gelijkwaardige kruispuntplateaus.
  • Asfalt vervangen door klinkers.
  • Aanpakken van de fietsoversteek aan de Barneveldse zijde.
  • Waar mogelijk aanplanten van extra bomen en groen.

Het werk wordt uitgevoerd in 4 fasen. Per fase voeren we de volgende werkzaamheden uit:

  • Werkzaamheden aan grond en fundering
  • Aanbrengen nieuwe bestrating
  • Afrondende werkzaamheden uitgevoerd.

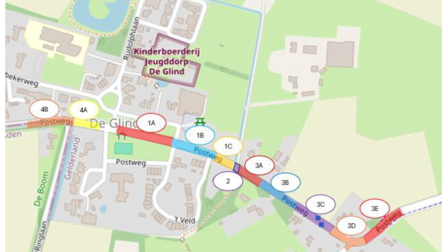

Fase 1 a, b en c

  • Weken: 37 - 40 (2026)
  • Wegvak: westelijk deel Postweg, vanaf de bushalte door de kern tot aan nummer 76

Fase 2

  • Weken: 40 - 41 (2026)
  • Wegvak: tussen nummer 72 en 76

Fase 3 a, b, c, d, en e

  • Weken: 41 - 46 (2026)
  • Wegvak: oostelijk deel Postweg, door de kern vanaf nummer 72 tot na de bocht

Fase 4 a en b

  • Weken: 46 - 48 (2026)
  • Wegvak: westelijk deel Postweg, bij de kruising met de Ringlaan

De Postweg wordt een klinkerweg met maximumsnelheid 30 km/u. Ook de fietsoversteek wordt veranderd in het ontwerp. Bekijk het definitieve ontwerp (pdf, 9 MB)

Bekijk het ontwerp in 3D

Op 6 plaatsen zijn 3D-beelden gemaakt van het ontwerp. Hierbij is het ontwerp in de huidige situatie verwerkt. Dit geeft een beeld van hoe de Postweg er straks uitziet. Let op: deze beelden geven alleen een indruk. De uiteindelijke situatie kan wat anders zijn dan de 3D-beelden.(Verwijst naar een externe website)

Planning

  1. 23 september 2025

    Status: Actief Opvolgingsnummer: 1

    Informatiebijeenkomst met presentatie van het voorlopig ontwerp. Bewoners en belanghebbenden kunnen reageren op het ontwerp.

  2. Oktober – november 2025

    Status: Actief Opvolgingsnummer: 2

    Uitwerken ontwerp naar een definitief ontwerp.

  3. December 2025

    Status: Actief Opvolgingsnummer: 3

    Definitief ontwerp wordt aangeboden aan de gemeenteraad. De gemeenteraad neemt een beslissing over het budget voor de uitvoering van de werkzaamheden.

  4. Vanaf januari 2025

    Status: Actief Opvolgingsnummer: 4

    Technische uitwerking en zoeken van aannemer.

  5. 7 september 2026

    Status: Actief Opvolgingsnummer: 5

    Start werkzaamheden.

  6. Najaar 2026

    Status: Actief Opvolgingsnummer: 6

    Einde werkzaamheden.
