Herinrichting Lunterseweg

Categorieën

  • Wegen
  • Barneveld
  • De Lunterseweg in Barneveld wordt in 2027 opnieuw ingericht.
  • Het gaat om het deel tussen de Barneveldse Beek en de rotonde Van Dompselaerstraat/Lunterseweg/Jachtlaan.

  • We vernieuwen de rotonde.
  • Op verzoek van hulpdiensten verwijderen we de verhoogde middenberm tussen de rotonde Rooseveltstraat en de Van Dompselaerstraat.
  • We brengen een nieuwe laag asfalt aan op de rijbaan.
  • We vernieuwen de fietspaden en stoepen.
  • We vervangen het riool tussen de Rooseveltstraat, Wildzoom en de Barneveldse Beek.
  • We vervangen groen en bomen en planten extra bomen waar mogelijk.
  • We verplaatsen de lantaarnpalen.

Uitleg in tekst

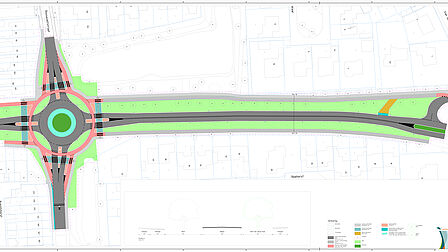

De gemeente Barneveld gaat de Lunterseweg opnieuw inrichten. Het gaat om het weggedeelte tussen de Barneveldse Beek en de rotonde met de Van Dompselaerstraat. Er is een voorlopig ontwerp gemaakt. In dit ontwerp is gekeken naar: verkeer, veiligheid, leefbaarheid, groen en riolering.

Wegprofiel

  • De middenberm verdwijnt. Daardoor kunnen hulpdiensten sneller doorrijden bij spoed. Ook komt er meer ruimte voor de berm, waardoor we meer groen kunnen toevoegen.
  • De rijbaan wordt vernieuwd met een nieuwe laag asfalt.
  • De inrichting wordt duidelijker en rustiger. Dit maakt de straat veiliger.

Fiets- en voetpaden

  • Het fietspad langs de Lunterseweg wordt vernieuwd en voldoet aan de huidige regels.
  • De voetpaden worden opnieuw aangelegd, met aandacht voor toegankelijkheid.
  • Oversteekplaatsen worden duidelijk en logisch ingericht.

 Rotonde Lunterseweg - Rooseveltstraat

  • De rotonde krijgt een nieuwe inrichting en wordt aangepast aan de nieuwe weg. Er is gekeken naar verkeersveiligheid en een goede doorstroming van al het verkeer. Vooral fietsers hebben voordeel van de nieuwe inrichting.

Riolering en water

  • Het bestaande vuilwaterriool tussen de Wildzoom en Rooseveltstraat wordt vernieuwd.
  • Waar het kan houden we rekening met het klimaat, bijvoorbeeld door regenwater beter af  te voeren.
  • De rioolwerkzaamheden worden tegelijk uitgevoerd met de herinrichting van de weg. Zo hoeft de straat maar één keer open.

Groen en uitstraling

  • Het groen in de straat wordt verbeterd. Er komt beter en duurzaam groen dat past bij de straat.
  • Aan de oostkant van de weg komt een extra bomenrij. Zo ontstaat een mooie laan.
  • Drie bomen worden weggehaald om veilige oversteekplaatsen te maken en het riool te kunnen vervangen.
  • Er komen ongeveer 17 nieuwe bomen bij. Het definitieve aantal hangt af van het ontwerp.
  • Het extra groen zorgt voor een prettig straatbeeld en helpt om hitte te verminderen.

Er is een 3D-beeld gemaakt van het ontwerp. Hierbij is het ontwerp in de huidige situatie verwerkt. Dit geeft een beeld van hoe de Lunterseweg er straks uitziet. Let op: dit beeld geeft alleen een indruk. De uiteindelijke situatie kan anders zijn dan het 3D-beeld.(Verwijst naar een externe website)

Uitleg in tekst

Vanuit de rotonde Lunterseweg - Rooseveltstraat kijkt men noordelijk naar de nieuwe inrichting van de Lunterseweg. De middenberm tussen de rijbanen is verdwenen en aan de rechterzijde is de haag vervangen door een berm met een bomenrij. Hierdoor ontstaat een betere kwaliteit groen en een laan-uitstraling, zoals nu al te zien is op het zuidelijk deel van de Lunterseweg. De aan te planten bomen worden uiteindelijk net zo groot als op de visualisatie is weergegeven. Direct na aanplant zijn de bomen nog een stuk kleiner en vergelijkbaar met de nieuwe aanplant langs de Churchillstraat.

Bekijk het 3D-beeld (Verwijst naar een externe website)

Planning

  1. Mei 2026

    Status: Afgerond Opvolgingsnummer: 1

    Informatiebijeenkomst met presentatie van het voorlopig ontwerp. Bewoners en belanghebbenden konden reageren op het ontwerp.

  2. Na de zomer 2026

    Status: Actief Opvolgingsnummer: 2

    Het definitieve ontwerp leggen we ter besluitvorming voor aan het college van B&W. Als het college instemt, plaatsen we het definitieve ontwerp en de reactienota op deze webpagina.

  3. 24 september 2026

    Status: Toekomstig Opvolgingsnummer: 3

    Definitief ontwerp wordt aangeboden aan de gemeenteraad. De gemeenteraad neemt een beslissing over het budget voor de uitvoering van de werkzaamheden.

  4. Najaar 2026

    Status: Toekomstig Opvolgingsnummer: 4

    Zoeken van aannemer.

  5. April 2027

    Status: Toekomstig Opvolgingsnummer: 5

    Inloopbijeenkomst over uitvoering werkzaamheden door aannemer.

  6. April 2027

    Status: Toekomstig Opvolgingsnummer: 6

    Start werkzaamheden. De werkzaamheden duren naar verwachting vier maanden.
